2019年我国核电行业投资规模有所下滑 内陆核电进展缓慢

       核电具有建设成本高、燃料费用相对较低、运行维护费用相对较高及投资回报期长等特点。我国新建核电机组自2013年起执行0.43元/kWh的标杆电价,并与当地燃煤上网电价进行比较,取其低值,核电价格已经可以和火电进行竞争。

       参考观研天下发布《 2019年中国核电市场分析报告-市场深度调研与发展趋势研究

       2018年核电平转化度电成本为0.33元/kwh,仅次于水电,是我国目前主流发电类型中成本较低的发电方式之一。从环保角度看,我国能源消费过度依赖煤炭等化石能源,在全国总装机容量 中,火电比例一直居高不下,根据中电联数据,每燃烧1 吨标准煤将产生二氧化碳2620千克,二氧化硫8.5千克,氮氧化物7.4千克和280千克炉渣,带来严重的环境问题。而在核电生产过程中,二氧化碳、二氧化硫、氮氧化物和粉尘等物质均为零排放,只要合理处理核废料,基本不会产生环境污染。

2018年核电平准化度电成本



数据来源:中电联

       国家多项政策如《能源发展战略行动计划(2014-2020年)》、《电力发展“十三五”规划》及《“十三五”核工业发展规划》等为我国核电发展提出了明确的发展目标,其中《“十三五”核工业发展规划》明确提出到2020年我国核电装机容量力争达到5800万千瓦,新开工机组装机容量达到3000万千瓦,在政策指引下,我国核电建设稳步推进。

       但是受到福岛 核电站 事故的影响,我国核电建设虽然处在高速发展期,但是保持着以“稳”为主的基调,新开工机组数量较少,核电工程投资额有所下滑。根据中电联数据显示,2018年我国核电电源工程投资完成额437亿元,较2017年减少17亿元。2019年上半年,我国核电电源工程投资完成额143元,同比下降30.2%。

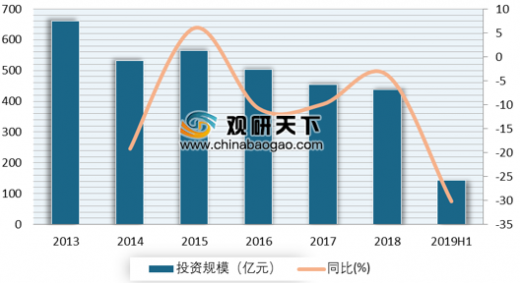

2013-2019年我国核电电源工程投资完成额



数据来源:中电联

       虽然近年来受国家核电批复减少以及新建投资额的降低的影响,我国核电主要企业电源项目在建规模有所缩小,但是随着项目的完工,我国核电装机规模不断扩大,发电量同步提高。根据中电联数据显示,2018年我国核电装机量达到4466万千瓦,发电量2944亿千瓦时;及至2019年上半年,核电装机规模以达到了4591万千瓦时,发电量1600亿千瓦时,同比均有明显提高。

2013-2019年我国核电装机情况



数据来源:中电联

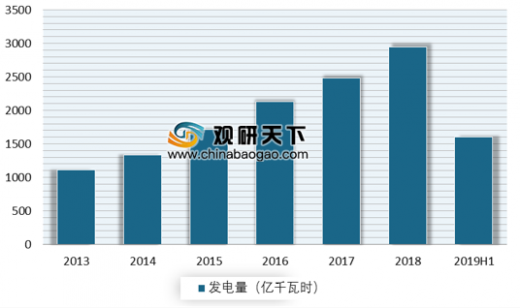

2013-2019年我国核电发电规模情况

 数据来源:中电联

       核电站发电以核堆芯为发电能源,目前以 压水堆 为主,在工作运行过程中,一方面用以设备冷却,同时通过核岛产生的热量制造蒸汽,从而推动汽轮机转动发电,因此目前我国核电厂建设中对水资源的需求与消耗较大。受此影响,我国目前建成与在建的核电站全部分布与沿海领域,内陆地区暂未批准核电建设。

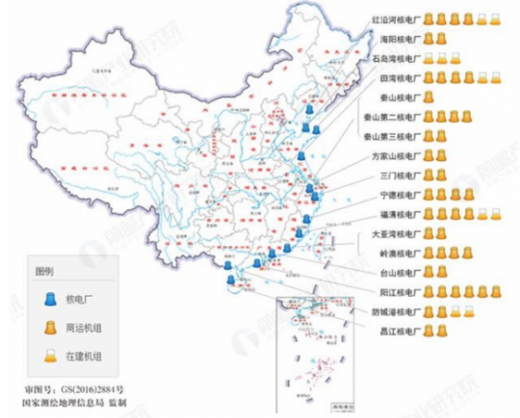

我国大陆核电站分布图


资料来源:国家安全局

       早在2008年2月,国家发改委根据国务院核电领导小组第四次会议精神,下发了同意湖南桃花江、湖北大畈和江西彭泽三个内陆核电项目开展前期准备工作的文件。但由于2011年日本福岛核事故的爆发,国务院常务会议作出要求,“十二五”期间不安排内陆核电项目。自此,内陆核电进入蛰伏期,截至目前,湖南桃花江核电项目仍处在科普宣传阶段。《电力发展“十三五”规划》中提出,要“安全发展核电,推进沿海核电建设”,同时“深入开展内陆核电研究论证和前期准备工作”。

核电站

地址

建设情况

红沿河核电厂

辽宁省大连市

国家:“十一五”期间首个批准建设的核电项目,二期工程作为同一厂址的扩建工程,采用ACPR1000技术方案,扩建两台百万千瓦级机组,分别于2015329日和2015724日开工建设

石岛湾核电厂

山东省石岛湾

石岛湾核电站的厂址设在石岛湾以北的宁津湾,属荣成市津街道地域,电功率为211MW2012129日,华能石岛湾核电站机组开工建设,目前处于设备集中安装、调试阶段

田湾核电厂

江苏省连云港

三期工程5号机组20151227日正式开工建设,2017926日完成反应堆厂房穹顶吊装,进入设备安装阶段,6号机组20161029日正式开工建设,目前正在进行土建设施工

福清核电厂

福建省福清市

56号机组采用“华龙一号”堆型,5号机组于201557日开工建设,于2017525日完成反应堆厂房穹顶吊装,进入设备安装阶段,6号机组于20151222日开工建设目前正在进行土建施工

防城港核电厂

广西防城港市

34号机组采用“华龙一号”堆型,3号机组20151223日开工建设,4号机组20161223日开工建设,目前处于土建安装阶段

资料来源:公开资料整理

       根据“十三五”能源规划,到2020年我国将实现5800万千瓦投运、3000万千瓦在建的目标,根据中电联最新数据显示,目前我国核电装机量为4591万千瓦,尚有1200万千瓦的缺口;核电在建工程在建规模约为1800万千瓦,距离2020年目标3000万千瓦有着较大缺口。

       2019年7月26日,国核电发布公告称,截至2019年6月底,中国核电旗下福建漳州核电项目已获得核准,该项目将建设两台我国自主知识产权的“华龙一号” 核电机组 。山东荣成、福建漳州和广东太平岭核电项目目前均已核准开工,标志着自2015年12月以来核电项目“零审批”正式结束。作为稳基建的重要抓手,2019-2020年国内核电建设进度加快是大概率事件,未来几年我国核电建设或将进一步迎来加速时代。


资料来源:中电联,观研天下整理,转载请注明出处(LXY)

更多好文每日分享,欢迎关注公众号
更多好文每日分享,欢迎关注公众号

【版权提示】观研报告网倡导尊重与保护知识产权。未经许可,任何人不得复制、转载、或以其他方式使用本网站的内容。如发现本站文章存在版权问题,烦请提供版权疑问、身份证明、版权证明、联系方式等发邮件至kf@chinabaogao.com,我们将及时沟通与处理。

2025年将成中国人形机器人“元年”,或推动稀土永磁材料需求将大幅增长

2025年将成中国人形机器人“元年”,或推动稀土永磁材料需求将大幅增长

除了工业机器人以外,人形机器人对钕铁硼的需求更具想象空间,单个人形机器人所需的高性能钕铁硼将达到 3.5kg/台,观研天下预计2025-2032年国内机器人数量需求总量将接近1000万台,对汝铁硼的需求将超过3万吨,这对我国稀土行业下游需求的增长有非常大的推动作用。

2025年03月10日
全固态电池技术迭代驶入快车道 产业化进程加速

全固态电池技术迭代驶入快车道 产业化进程加速

受制于技术发展因素,高能量密度全固态锂电池实现产业化还需要一定时间。首先能够实现规模化量产的是介于液态锂离子与全固态锂电池之间的电池类型,目前半固态电池、全固态电池齐头并进,半固态电池成本及技术难度低于全固态电池,目前已实现装车,产业化进程稍快于全固态电池。

2025年03月06日
氢能产业发展提速 交通及电力领域具备潜力

氢能产业发展提速 交通及电力领域具备潜力

我国制氢产能主要集中在西北、华东和华北地区,以煤制氢技术为主。根据中国氢能联盟研究院统计,2023年我国氢气产量约为3533万吨,以化石能源制氢为主:其中煤制氢产量达到1985万吨,占比56%;其次为天然气制氢,占比21%。

2025年02月17日
我国碳基复合材料行业供给不足 需求自给率仅60%左右 未来国产替代空间大

我国碳基复合材料行业供给不足 需求自给率仅60%左右 未来国产替代空间大

随着市场需求的不断拓展,我国碳基复合材料规模不断扩大,截止2024年上半年,碳基复合材料市场规模约为126.3亿元。

2025年01月15日
我国硅基新材料行业进入蓬勃发展时期 市场逐渐规模化、集约化

我国硅基新材料行业进入蓬勃发展时期 市场逐渐规模化、集约化

目前我国是全球最大的有机硅生产国,2020 年我国有机硅产能及产量都占全球的 50%以上。数据显示,2024年上半年我国有机硅产量为515.04万吨。

2025年01月07日
清洁能源趋势下我国生物质颗粒燃料行业快速发展 目前市场处于竞争型格局

清洁能源趋势下我国生物质颗粒燃料行业快速发展 目前市场处于竞争型格局

我国生物质颗粒燃料一直有着不错的供应,每年甚至有少部分产品可供出口,2024年上半年,我国生物质颗粒燃料产量约为443.6万吨。

2024年12月30日
我国太阳能路灯行业市场增长强势但规模仍较小 绝对优势龙头企业尚未形成

我国太阳能路灯行业市场增长强势但规模仍较小 绝对优势龙头企业尚未形成

近年来,中国太阳能路灯市场展现出强劲的增长势头,市场规模持续扩大。这体现在产品种类的不断丰富和供给能力的显著提升上。2023年我国太阳能路灯产量规模已经达到57.6万盏,2024年上半年为33.04万盏。

2024年11月29日
碳纤维成我国复合材料行业快速增长主推动力 3D打印技术将引领市场未来科技潮流

碳纤维成我国复合材料行业快速增长主推动力 3D打印技术将引领市场未来科技潮流

数据显示,2023年我国复合材料市场规模达到约2327亿元,较上年增长10.30%。预计到2026年我国复合材料市场规模将达到3050亿元。

2024年11月12日
微信客服
微信客服二维码
微信扫码咨询客服
QQ客服
电话客服

咨询热线

400-007-6266
010-86223221
返回顶部
Baidu
map
